Een complete huisrenovatie duurt gemiddeld 3 tot 12 maanden, afhankelijk van de omvang en complexiteit. Grotere projecten zoals een volledige sloop en herbouw kunnen zelfs 12 tot 18 maanden duren. Belangrijke factoren die de duur beïnvloeden zijn:
- Woninggrootte: Een appartement (80 m²) kan in 2 tot 6 weken gerenoveerd worden, terwijl een vrijstaande woning (200 m²) 6 tot 12 weken kan kosten.
- Omvang van de renovatie: Cosmetische opknapbeurten duren enkele weken, terwijl structurele veranderingen en energetische verbeteringen 6 maanden of langer kunnen vergen.
- Vergunningen: De procedure duurt vaak 1 tot 3 maanden, afhankelijk van de gemeente.
- Technische werkzaamheden: Elektra, leidingwerk en HVAC-systemen nemen 1 tot 6 weken in beslag.
- Materiaalbeschikbaarheid: Levertijden kunnen oplopen tot 8-10 weken, vooral bij maatwerk.
Een strakke planning en heldere afspraken met aannemers zijn cruciaal om vertragingen te voorkomen. Bouw daarnaast een financiële buffer van 10-20% in voor onvoorziene kosten.
Wil je een soepele renovatie? Begin vroeg met plannen, reserveer je aannemer tijdig en zorg dat vergunningen en materialen op tijd geregeld zijn.
Wat Beïnvloedt de Duur van een Renovatie
De tijd die een renovatie in beslag neemt, wordt door verschillende factoren beïnvloed. Als je deze aspecten vooraf goed begrijpt, kun je een realistisch tijdschema maken en eventuele vertragingen beter inschatten. Hier zijn de belangrijkste elementen die een rol spelen.
Woninggrootte en Indeling
De grootte van je woning bepaalt grotendeels hoeveel werk er nodig is. Een appartement van 80 m² kan meestal in 2 tot 6 weken worden gerenoveerd, terwijl een vrijstaande woning van 200 m² al snel 6 tot 12 weken kost. Grotere woningen vragen simpelweg meer tijd en middelen.
Daarnaast speelt de indeling een rol. Als je de bestaande structuur behoudt, kan de ruwbouwfase soms al binnen een week worden afgerond. Maar zodra je muren wilt verplaatsen, moet je rekenen op enkele extra weken. Voor tussen- en hoekwoningen duurt een renovatie vaak 3 tot 8 weken, mede door beperkingen zoals buren en beperkte uitbreidingsmogelijkheden.
Bij appartementen kunnen zaken als VvE-goedkeuringen en beperkte werktijden extra tijd kosten. Oudere woningen, vooral die ouder dan 25 jaar, brengen vaak onverwachte problemen aan het licht zodra de sloop begint.
Omvang van de Renovatie
De tijdsduur hangt sterk af van de schaal van de werkzaamheden. Een cosmetische opknapbeurt duurt vaak maar een paar weken. Maar bij een volledige renovatie, inclusief structurele veranderingen en energetische verbeteringen, kan het project zes maanden of langer duren.
Als je de oorspronkelijke plattegrond behoudt en leidingen en apparaten niet verplaatst, bespaar je veel tijd. Maar zodra je sanitair, elektra of verwarmingssystemen wilt aanpassen, komen er verplichte keuringen en extra werkzaamheden bij kijken.
Een aanbouw voegt gemiddeld 4 maanden toe aan de planning, alleen al voor het wind- en waterdicht maken. Maatwerk, zoals keukens of kasten, kan nog eens 8 tot 10 weken extra kosten, omdat deze pas besteld en geïnstalleerd kunnen worden nadat de muren staan.
Technische Werkzaamheden
Werkzaamheden aan elektra, leidingwerk en HVAC-systemen vereisen gespecialiseerde kennis en inspecties door de gemeente. Deze ‘rough-in’-fase duurt meestal 1 tot 6 weken, afhankelijk van de complexiteit. Pas na goedkeuring mag je verder met het plaatsen van gipsplaten en vloeren.
Veel renovaties in Nederland worden gecombineerd met energiezuinige maatregelen, zoals isolatie en warmtepompen. Dit sluit aan bij de nationale doelen om woningen energiezuiniger te maken. Jaarlijks worden meer dan 50.000 woningen aangepast aan hogere energie-efficiëntienormen. Hoewel deze upgrades de renovatie ingewikkelder maken, verhogen ze ook de waarde van je huis.
Vergunningen en Goedkeuringen
Voor structurele veranderingen, leidingwerk of wijzigingen aan gas- en elektrische installaties zijn vaak vergunningen nodig. Het verkrijgen van deze vergunningen kan weken tot maanden duren, afhankelijk van de gemeente en het project.
Inspecties zorgen vaak voor ‘wachtmomenten’. Reserveer daarom minstens een week extra voor elke inspectie. Dien je vergunningsaanvraag al in tijdens de planningsfase, want dit is een van de meest voorkomende oorzaken van vertraging.
Zodra de vergunning is aangevraagd, is het belangrijk om geen wijzigingen meer door te voeren. Aanpassingen kunnen ertoe leiden dat het hele goedkeuringsproces opnieuw moet beginnen. Laat dit proces bij voorkeur door je aannemer regelen; zij zijn bekend met de lokale regelgeving.
Weer en Materiaalvoorraad
Seizoensinvloeden zijn vooral van belang bij projecten zoals uitbouwen of dakrenovaties. Slecht weer, zoals regen of vorst, kan buitenwerkzaamheden vertragen. Plan deze werkzaamheden daarom bij voorkeur in de lente of zomer.
Daarnaast kunnen levertijden van materialen voor vertraging zorgen. Op maat gemaakte kasten hebben vaak een levertijd van 1 tot 2 maanden. Begin niet met slopen voordat alle materialen besteld en bevestigd zijn, om te voorkomen dat je werk stil komt te liggen. Werkbladen worden bijvoorbeeld pas op maat gemaakt nadat keukenkasten zijn geplaatst, wat nog eens 2 tot 4 weken toevoegt.
Tot slot zijn goede aannemers vaak 4 tot 8 maanden van tevoren volgeboekt. Zorg er dus voor dat je je aannemer ruim op tijd reserveert om je planning niet in gevaar te brengen.
sbb-itb-8c3f3c8
Renovatiefases en Tijdslijnen

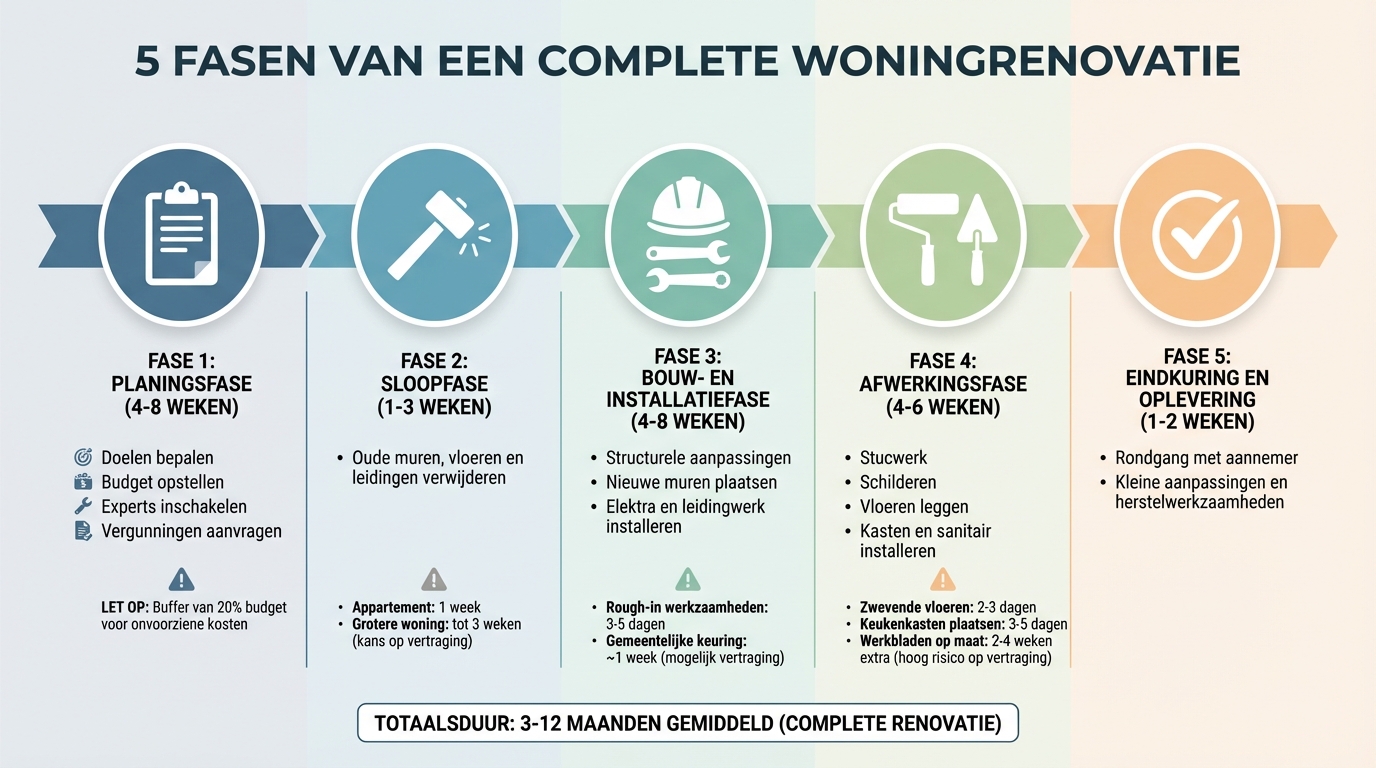

Tijdlijn renovatiefases: van planning tot oplevering
Een renovatie verloopt in verschillende stappen, elk met een eigen tijdsduur en specifieke eisen. Door deze fases te begrijpen, kun je je planning beter afstemmen en realistische verwachtingen stellen. Hieronder lees je meer over de tijdslijnen per fase.
Planningsfase (4-8 Weken)
De planningsfase vormt de basis van je renovatie. Hier bepaal je je doelen, stel je een budget op en schakel je experts in, zoals architecten of aannemers. Ook vraag je vergunningen aan bij de gemeente, wat essentieel is om vertragingen te voorkomen.
Maak een onderscheid tussen noodzakelijke werkzaamheden (bijvoorbeeld fundering of dakreparaties), gewenste verbeteringen (zoals nieuwe vloeren) en extra’s (bijvoorbeeld een open haard). Dit helpt je prioriteiten te stellen als het budget beperkt is. Vraag altijd om gespecificeerde offertes met aparte posten voor zaken zoals loodgieterswerk, sloop en afwerking. Dit voorkomt verrassingen later in het proces.
Controleer of je woning een monumentale status heeft, want voor beschermde panden gelden strengere eisen en materiaallimieten. Houd ook rekening met een buffer van minimaal 20% van je budget voor onvoorziene kosten, zoals verborgen gebreken of vertragingen bij vergunningen.
Sloopfase (1-3 Weken)
De sloopfase is de eerste fysieke stap van de renovatie. Hier worden oude muren, vloeren en leidingen verwijderd. Dit is een stoffige periode, dus bescherm bestaande oppervlakken, zoals vloeren en trappen, met stevig materiaal zoals Ram Board.
De tijdsduur hangt af van de omvang van het project. Een appartement kan binnen 1 week gesloopt zijn, terwijl een grotere woning tot 3 weken kan duren.
Bouw- en Installatiefase (4-8 Weken)
In deze fase krijgt je renovatie vorm. Structurele aanpassingen worden uitgevoerd, nieuwe muren geplaatst en systemen zoals elektra en leidingwerk geïnstalleerd. De ‘rough-in’-werkzaamheden duren vaak 3-5 dagen, waarna een gemeentelijke keuring volgt, die ongeveer een week in beslag neemt.
Na goedkeuring kun je verder met het plaatsen van gipsplaten en vloeren. Bij oudere huizen komen tijdens deze fase vaak onverwachte problemen aan het licht, zoals verouderde bedrading of zwakke structuren. Plan daarom wekelijkse bouwplaatsbezoeken om de voortgang te monitoren en snel in te grijpen bij problemen.
Afwerkingsfase (4-6 Weken)
Na het structurele werk volgt de afwerking. Dit omvat stucwerk, schilderen, vloeren leggen en het installeren van kasten en sanitair. Werk van boven naar beneden om te voorkomen dat stof en puin het afgewerkte werk op lagere verdiepingen beschadigt.
Plafonds en muren worden eerst afgewerkt voordat de vloeren gelegd worden. Zwevende vloeren zijn vaak binnen 2-3 dagen klaar, terwijl vaste vloeren meer tijd kosten. Het plaatsen van keukenkasten duurt doorgaans 3-5 dagen, maar werkbladen worden pas op maat gemaakt nadat de kasten staan.
Eindkeuring en Oplevering (1-2 Weken)
De laatste stap is een gezamenlijke rondgang met de aannemer. Hierbij controleer je of alle werkzaamheden naar wens zijn uitgevoerd. Kleine aanpassingen en herstelwerkzaamheden worden in deze fase afgehandeld. De oplevering duurt meestal 1-2 weken, afhankelijk van de hoeveelheid werk die nog gedaan moet worden.
Tijdsinschattingen voor Specifieke Renovatiegebieden
Het renoveren van verschillende delen van je huis vraagt om een zorgvuldige planning. Elk gebied brengt zijn eigen uitdagingen en tijdsduur met zich mee. Door vooraf een duidelijk beeld te hebben van de benodigde tijd, kun je je renovatie efficiënter plannen en verrassingen vermijden. Hier volgt een overzicht van wat je kunt verwachten per renovatiegebied.
Badkamer- en Keukenrenovaties
Een badkamerrenovatie neemt meestal 2 tot 4 weken in beslag. De kosten voor een gemiddelde renovatie liggen tussen de €5.000 en €10.000.
Voor een keukenrenovatie moet je rekenen op een tijdsbestek van 3 tot 6 weken. Dit komt doordat keukens vaak complexer zijn door het combineren van loodgieterswerk, elektrische aansluitingen en maatwerk. De kosten voor een basiskeuken liggen doorgaans tussen de €5.000 en €10.000, terwijl een luxe keuken al snel kan oplopen tot €10.000–€20.000.
Het verplaatsen van leidingen kan extra tijd kosten. Daarom is het slim om een gedetailleerde maattekening te maken voordat je begint. Dit voorkomt vertragingen en zorgt ervoor dat alles soepel verloopt.
Dak- en Structureel Werk
Renovatiewerkzaamheden aan het dak of structurele reparaties duren meestal 2 tot 4 weken. De kosten voor een nieuw dak liggen gemiddeld tussen de €100 en €350 per m², terwijl het vervangen van dakpannen vaak rond de €25 tot €60 per m² kost. Voor een dakkapel van 3×1 meter kun je rekenen op kosten tussen de €2.000 en €6.000.
Bij structurele aanpassingen, zoals het versterken van draagmuren of het aanpassen van funderingen, kan extra tijd nodig zijn voor vergunningen. Dit proces duurt vaak 4 tot 6 weken, vooral bij oudere of monumentale woningen. Het is belangrijk om dit in je planning op te nemen om onnodige vertragingen te voorkomen.
Interieurafwerking
De afwerking van het interieur, zoals schilderwerk en vloeren leggen, wordt doorgaans binnen 2 tot 3 weken afgerond. Deze fase omvat werkzaamheden zoals stucwerk, het schilderen van muren, het leggen van vloeren en het installeren van de laatste details.
Een handige tip: werk van boven naar beneden. Dit voorkomt dat afgewerkte ruimtes beschadigd raken door stof of verfspatten van bovenliggende verdiepingen. Daarnaast is het belangrijk om rekening te houden met droogtijden en de planning van verschillende specialisten goed op elkaar af te stemmen om problemen te vermijden.
Veelvoorkomende Vertragingen en Hoe Je Ze Voorkomt
Zelfs als je de renovatiefases goed begrijpt, kunnen vertragingen alsnog de kop opsteken. Gelukkig kun je ze vaak beperken door de meest voorkomende oorzaken te herkennen en hierop voorbereid te zijn. Zo blijft je project op schema en bespaar je jezelf een hoop stress.
Vergunnings- en Goedkeuringsvertragingen
Het verkrijgen van een vergunning is vaak een onvoorspelbaar onderdeel van een renovatie. Een omgevingsvergunning kost gemiddeld 3 maanden, en daar komt nog een maand bij voor de bouwmelding (het bekende ‘gele papier’). Bij complexere projecten of bezwaren van buren kan dit proces nóg langer duren.
Om tijd te besparen, is het slim om de vergunningsaanvraag meteen te starten zodra de ruimtelijke indeling vaststaat. Je hoeft niet te wachten tot alle details, zoals tegels of keukenkasten, zijn uitgezocht. Vraag hulp aan een architect of aannemer die ervaring heeft met gemeentelijke procedures. Zij weten welke documenten vereist zijn en hoe je fouten voorkomt die tot afwijzingen leiden. Onvolledige aanvragen zijn namelijk een veelvoorkomende reden voor vertraging.
Materiaaltekorten en Leveringsproblemen
Materialen met lange levertijden kunnen je renovatieschema flink in de war schoppen. Aannemers hebben vaak een volle agenda, met boekingen die 6 maanden of langer vooruitlopen. Vroegtijdig plannen is dus cruciaal.
Bestel materialen ruim van tevoren en zorg voor een kleine voorraad. Een professionele bouwbegeleider kan helpen om leveringen nauwkeurig af te stemmen op de verschillende fases van je renovatie. Overweeg daarnaast prefab-componenten, zoals kozijnen en deuren. Deze zijn niet alleen sneller te installeren, maar verminderen ook het risico op fouten en vertragingen.
Onverwachte Structurele Problemen
Verborgen gebreken, zoals vochtschade of verouderde bedrading, komen vaak pas aan het licht tijdens de sloopfase. Zulke verrassingen kunnen weken aan extra werk toevoegen.
Om dit te voorkomen, kun je het beste technische en bouwkundige inspecties uitvoeren tijdens de ontwerpfase in plaats van daarna. Zoals René Kop, Conceptadviseur bij BUVA, zegt:
"Projecten waarbij alle partijen vroegtijdig samenwerken en hun kennis delen de beste resultaten opleveren."
Een grondige inspectie vooraf helpt om tijdig stabiliteitsproblemen te identificeren, zodat je deze kunt meenemen in je planning en budget. Zorg ook voor een financiële buffer, zodat onverwachte kosten niet meteen voor problemen zorgen.
Weergerelateerde Vertragingen
Slecht weer kan buitenwerkzaamheden, zoals dak- en gevelrenovaties, vertragen. Het is daarom slim om binnenwerk te plannen tijdens periodes met slecht weer. Schilders, stukadoors en vloerleggers kunnen bij slecht weer overschakelen op binnenwerk, waardoor je renovatie niet stil komt te liggen. Bespreek deze aanpak vooraf met je aannemer, zodat iedereen weet hoe om te gaan met onverwachte weersomstandigheden.
Hieronder vind je een overzicht van veelvoorkomende vertragingen en hun impact:
| Fase | Typische Doorlooptijd | Potentiële Vertraging |
|---|---|---|
| Vergunningsaanvraag | 1,5 – 3 maanden | Onvolledige documentatie of bezwaren buren |
| Bouwmelding (gele papier) | 1 maand | Verplichte wachttijd |
| Raamlevering | Tot 10 weken | Kritisch voor wind- en waterdicht maken |
| Aannemer boeken | 6+ maanden | Marktdruk en schaarste aan vakmannen |
| Maatwerk binnenwerk | ~10 weken | Opmeten kan pas na plaatsing wanden/plafonds |
Conclusie
Een goede voorbereiding is de ruggengraat van iedere succesvolle renovatie. Een volledige huisrenovatie in Nederland neemt gemiddeld 3 tot 12 maanden in beslag, afhankelijk van de omvang van het project. Factoren zoals de grootte van de woning, de reikwijdte van de werkzaamheden, vergunningsprocedures, beschikbaarheid van materialen en onverwachte structurele complicaties spelen hierin een grote rol. Deze elementen benadrukken hoe belangrijk een gedetailleerde planning is. Zoals Marijke, Planner bij Settle Down Support, treffend zegt:
"The lesson with renovations, I have learned, is that good preparation is key."
Het zorgvuldig plannen van iedere fase – van ontwerp tot oplevering – is essentieel. Houd rekening met mogelijke vertragingen en zorg voor een financiële buffer. Tijdige bestellingen en een duidelijke tijdslijn kunnen veel frustraties voorkomen. Deze aanpak vormt de basis voor een soepel en gestructureerd renovatieproces.
Bij Gal Bouw begrijpen we hoe complex renovaties kunnen zijn. Met onze lokale kennis en transparante werkwijze ondersteunen we je graag in elke stap van het proces. Van het coördineren van vergunningen tot het waarborgen van tijdige materiaalbezorging – wij zorgen ervoor dat alles naadloos op elkaar aansluit.
Wil je meer weten? Neem contact op voor een vrijblijvend consult en ontdek hoe wij jouw renovatie efficiënt en volgens planning kunnen realiseren. Laat ons je helpen om van jouw project een succes te maken!
FAQs
Hoe voorkom ik vertragingen tijdens een huisrenovatie?
Om vertragingen tijdens een huisrenovatie te vermijden, is een grondige voorbereiding onmisbaar. Begin met het opstellen van een gedetailleerd plan en zorg ervoor dat alle benodigde vergunningen tijdig worden aangevraagd. Houd er rekening mee dat het verkrijgen van vergunningen gemiddeld 2 tot 4 maanden kan duren, afhankelijk van hoe ingewikkeld het project is. Het inschakelen van ervaren professionals, zoals aannemers en ontwerpers die goed op de hoogte zijn van lokale regels, helpt om fouten en vertragingen te voorkomen.
Daarnaast kunnen onverwachte situaties, zoals slecht weer, leveringsproblemen of verborgen gebreken in de woning, extra tijd kosten. Zorg daarom voor een buffer in je planning en blijf regelmatig communiceren met alle betrokken partijen. Door realistische verwachtingen te stellen en mogelijke obstakels vooraf te identificeren, kun je ervoor zorgen dat de renovatie soepel verloopt en vertragingen tot een minimum worden beperkt.
Hoe zorg ik ervoor dat mijn huisrenovatie soepel verloopt?
Een huisrenovatie begint met zorgvuldige voorbereiding en planning. Maak een duidelijk plan van aanpak waarin je de werkzaamheden op een logische volgorde zet. Vergeet ook niet om op tijd de benodigde vergunningen te regelen. Daarnaast is het slim om de ruimte vooraf leeg te maken door meubels en persoonlijke spullen te verplaatsen. Zo kunnen vakmensen zonder obstakels aan het werk.
Het inschakelen van ervaren vakmensen, zoals aannemers en architecten, kan een enorm verschil maken. Stel een haalbare planning op en bepaal welke onderdelen van de renovatie prioriteit hebben. Houd daarnaast rekening met onvoorziene kosten en vertragingen door een buffer in je budget en tijdsschema op te nemen. Door de voortgang regelmatig te controleren en flexibel te blijven inspelen op veranderingen, wordt je renovatie niet alleen efficiënter, maar ook een stuk minder stressvol.
Welke vergunning heb ik nodig voor grote verbouwingen aan mijn huis?
Voor grotere verbouwingen aan je woning is een omgevingsvergunning (soms bouwvergunning genoemd) meestal verplicht. Deze vergunning vraag je aan bij de gemeente en is nodig voor werkzaamheden zoals:
- Het bouwen van een uitbouw
- Aanpassingen aan de draagconstructie of fundering
- Andere structurele veranderingen aan je woning
De omgevingsvergunning zorgt ervoor dat je verbouwing voldoet aan de bouwvoorschriften en veiligheidseisen die in Nederland gelden. In sommige gevallen zijn er ook extra vergunningen of meldingen nodig, bijvoorbeeld bij specifieke aanlegwerkzaamheden. Het is daarom verstandig om vooraf contact op te nemen met je gemeente. Zo weet je precies welke vergunningen of meldingen in jouw situatie nodig zijn.
